. (СПУ) Задана следующая последовательность работ с их временными характеристиками:

Работа

1-2

1-3

1-4

2-4

2-5

3-4

3-6

4-5

4-6

4-7

Длительность

19

5

9

7

18

10

17

8

6

13

Работа

5-7

5-8

6-7

6-8

6-9

7-8

7-9

7-10

8-10

9-10

Длительность

5

8

5

8

12

5

15

13

6

5

Построить сетевой график; найти критический путь; определить полные и свободные резервы времени некритических операций.

Решение

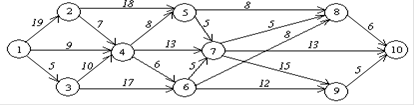

Построим сетевой график так, чтобы все дуги - работы были направлены слева направо. Над дугами проставим длительности работ.

I этап - прямой ход

Находим ранние сроки всех событий по формуле:
